일반 계약 모델에 따른 철골 구조 건설은 하나의 책임 있는 계약자와 별도의 설계, 제작 및 설치 공급업체를 비교하는 소유자를 위한 단일 소스 납품 접근 방식입니다. 설계 조정, 디테일링, 조달, 제작, 물류, 설치, 품질 관리 및 인수인계를 연결합니다. 비즈니스 문제는 대개 철강 가격만이 아닙니다. 복잡한 강철 패키지가 계산에서 현장 작업으로 옮겨질 때 일정 지연, 설계-제조 격차, 비용 증가, 불분명한 책임 등이 있습니다.

결정 렌즈에는 납품 범위, 엔지니어링 깊이, 공장 역량, 설치 계획, 규정 준수 및 수명주기 비용이 포함되어야 합니다. 하중, 연결, 제작 순서, 방화, 코팅 및 리프팅 방법과 같은 기술적 변수는 상업적 결과에 직접적인 영향을 미칩니다. 이 가이드에서는 설계, 조달, 제조, 물류, 설치, QA/QC 및 인도 전반에 걸쳐 일반 계약이 어떻게 작동하는지 설명하므로 입찰자는 헤드라인 톤수가 아닌 설치 위험을 기준으로 판단할 수 있습니다. 또한 산업, 창고 및 고층 빌딩 프로젝트에 대한 계약을 체결하기 전에 실질적인 증거 요구 사항을 설정합니다.


주요 시사점

  • 엔지니어링, 상세 설계, 제작 및 설치가 하나의 책임 있는 납품 모델 하에서 조정될 때 강철 구조물 건설은 가장 빠르고 위험이 낮습니다.

  • 올바른 계약자는 단순한 철강 공급업체가 아닙니다. 입증된 철골 구조 엔지니어링, 작업장 역량, 설치 계획 및 표준 기반 품질 관리가 필요합니다.

  • 비용은 톤당 철강 가격뿐만 아니라 총 설치 비용과 일정 확실성을 기준으로 판단해야 합니다. 연결 설계, 코팅, 물류, 크레인 계획 및 재작업 위험으로 인해 TCO가 크게 변경됩니다.

  • 강철은 긴 경간, 산업용 건물, 고층 강철 프레임 프로젝트에 더 나은 선택인 경우가 많지만 화재 방지, 부식 노출 및 규정 요구 사항은 정직하게 사전에 가격이 책정되어야 합니다.

  • 신뢰할 수 있는 입찰은 규정 준수, 추적 가능한 재료, 자격을 갖춘 용접 및 볼트 체결 절차, 공장 용량, 현실적인 제조 리드 타임 및 명확한 책임 매트릭스를 입증해야 합니다.


일반 계약 모델에 철강 구조물 건설이 포함되는 내용

철강 구조물 프로젝트에서 일반 계약이 의미하는 것

철강 구조물 작업의 일반 계약은 하나의 배송 체인이 초기 정의부터 최종 승인까지 철강 패키지를 관리한다는 것을 의미합니다. 범위에는 개념 지원, 구조 설계 조정, 연결 설계, 상세화, 조달, 제작, 운송, 설치, 검사 지원 및 인수 문서화가 포함될 수 있습니다.

이는 자재만 공급하거나 제작만 하는 계약과는 다릅니다. 분할 조달 하에서는 설계 의도, 작업장 세부 사항, 제작 순서 및 현장 설치가 서로 다른 당사자에게 맡겨질 수 있습니다. 연결이 크레인 활주로, 지붕 개구부 또는 앵커 볼트 위치와 충돌하는 경우 책임에 대한 논쟁이 벌어질 수 있습니다. 통합 모델 하에서 계약자는 하나의 통제된 작업 흐름을 통해 RFI, 도면 수정, 작업장 우선순위, 선적 표시 및 현장 응답을 조정합니다.

이 모델은 프로젝트 날짜가 압축되어 있고, 무역 인터페이스가 많으며, 수출 물류, 단계적 인도 또는 소유자 측 철강 전문 지식이 제한되어 있는 경우 가장 가치가 있습니다. 또한 반복되는 건물이 한 단계에서 배운 교훈을 다음 단계로 전달해야 하는 경우에도 도움이 됩니다.

철골구조물 건설 책임 매트릭스

파티 일반적인 책임 책임이 불분명할 경우 위험

소유자

건물 용도, 운영 부하, 예산, 확장 계획 및 결정 기한을 정의합니다.

늦은 변경, 재설계 및 불분명한 승인 기준

건축가

레이아웃, 명확한 높이, 접근, 봉투, 점유 및 코드 기반 공간 요구 사항을 조정합니다.

사용 가능한 공간과 구조적 효율성의 충돌

구조 엔지니어

안전, 안정성, 서비스 용이성 및 규정 준수를 위한 프레임 설계

안전하지 않거나 과도하게 제작되었거나 세우기 어려운 프레임

스틸 디테일러

공장 도면, 연결 세부사항, 볼트 목록, 설치 도면 및 마크 번호를 생성합니다.

제작 지연, 부품 누락, 현장 장착 실패

철강 구조물 공장

자재 조달, 부재 제작, 추적성 유지, 코팅 적용, 설치 구역별 포장

품질편차, 코팅불량, 배송불량

종합건설업자

기초, 클래딩, MEP, 검사, 안전, RFI, 일정 및 인계를 조정합니다.

철강과 기타 무역 간의 인터페이스 실패

건설자

리프팅, 임시 안정성, 볼트 체결, 현장 용접, 정렬 및 현장 안전을 제어합니다.

안전하지 않은 설치, 공차 실패 및 재작업

당국 또는 제3자 조사관

규정 준수, 특별 검사, 승인 기록 및 마감 문서를 확인합니다.

검사 실패, 허가 문제, 입주 지연

다루는 일반적인 프로젝트 유형

통합 철강 배송은 창고, 물류 센터, 산업 홀, 항공기 격납고, 스포츠 시설 및 하이브리드 철근 콘크리트 건물에 일반적입니다. 그것은 또한 철골 구조물 작업장 . 크레인 빔, 메자닌, 환기, 공정 장비 및 확장 베이를 조기에 조정해야 하는

에이 조립식 강철 구조물은 제작 전에 반복된 베이, 표준화된 부재 및 명확한 마크 번호 지정이 합의되면 현장 기간을 단축할 수 있습니다. 에이 고층 강철 프레임 프로젝트는 더 가벼운 구조적 무게, 신속한 층 설치 및 연성 내진 거동의 이점을 누릴 수 있지만 내화성, 공차 및 연결에 대한 더 강력한 제어가 필요합니다.

통합배송이 맞는 경우와 그렇지 않은 경우

  • 이는 공격적인 일정, 단계적 점유 또는 지역 간 물류가 있는 프로젝트에 적합합니다.

  • 강철, 기초, 클래딩, 크레인, MEP 및 방화재가 겹치는 건물에 적합합니다.

  • 세부 사항, 제작, 납품 및 설치 순서를 제어하기 위해 한 당사자가 필요한 소유자에게 적합합니다.

  • 지역 무역 조정이 간단한 매우 작은 건물에는 적합하지 않을 수 있습니다.

  • 모든 단계에서 별도의 다중 입찰 조달이 필요한 소유자에게는 적합하지 않을 수 있습니다.


철골 구조 건설이 프로젝트에 적합한 구조 시스템입니까?

철골 구조 건설과 철근 콘크리트 건설

강철은 긴 경간, 더 가벼운 기초, 더 빠른 조립, 향후 확장 및 더 나은 적응성을 위해 선택되는 경우가 많습니다. 콘크리트는 내화성, 음향 질량, ​​진동 감쇠 또는 현지 재료 경제성이 지배적인 경우 상업적으로 더 강할 수 있습니다. 정답은 사용, 로드, 코드, 사이트 액세스 및 수명주기 전략에 따라 다릅니다.

요인 강철 구조물 철근콘크리트

무게

일반적으로 훨씬 더 가볍습니다. 일부 비교에서는 적합한 강철 프레임이 약 60% 더 가볍다고 언급합니다.

더 무겁고 종종 기초 반응이 증가함

바닥 사하중 표시

시스템 설계에 따라 약 60~75psf인 경우가 많습니다.

슬래브 및 빔 설계에 따라 약 110~130psf인 경우가 많습니다.

스팬 기능

대형 그리드, 명확한 범위, 트러스 및 포털 프레임에 강력함

잘 뻗을 수 있지만 더 깊어지거나 무거워질 수 있습니다.

일정

오프사이트 제작 및 빠른 현장 조립으로 현장 주요 경로를 단축할 수 있습니다.

거푸집 공사, 단계별 타설 및 경화 시간으로 인해 순서가 연장될 수 있습니다.

지진 거동

지배 코드에 따라 설계되고 상세화되면 연성

질량이 높을수록 지진 수요가 증가할 수 있습니다.

화재 전략

팽창성 코팅, 시멘트 내화재, 케이스 또는 기타 승인된 시스템이 필요한 경우가 많습니다.

콘크리트 덩어리는 고유한 내화성을 제공할 수 있습니다.

미래의 변화

일반적으로 수정, 강화, 확장 또는 부분 재배치가 더 쉽습니다.

변경은 더욱 파괴적이고 노동 집약적일 수 있습니다.

강철에 가장 적합한 용도

  • 장경간 생산홀, 물류센터, 창고, 작업장 등 개방형 공간이 필요한 곳.

  • 가동 중지 시간, 운영 속도 및 향후 라인 변경이 ROI에 영향을 미치는 산업용 건물.

  • 더 가벼운 부재와 더 빠른 설치로 접근 계획이 개선되는 고층 또는 도시 프로젝트.

  • 표준화된 베이와 확장 단계를 갖춘 반복 가능한 조립식 프로그램입니다.

  • 엔지니어링을 통해 레이아웃을 검증하는 약 42피트 x 30피트와 같은 효율적인 그리드를 사용하는 건물.

소유자가 조기에 가격을 책정해야 하는 장점 및 제한 사항

범주 상업적 효과 계약자 대응

높은 강도 대 중량 비율

기초를 줄이고 긴 스팬을 지원할 수 있습니다.

베이 간격, 부재 크기 및 측면 시스템을 조기에 검증합니다.

공장 제작

반복성 및 검사 접근성 향상

추적 가능한 재료, 보정된 장비 및 매장 QA 기록을 사용하세요.

화재 예방

비용, 검사 단계 및 무역 조정을 추가합니다.

최종 가격 책정 전에 화재 등급 및 호환 시스템 정의

부식 노출

코팅, 아연 도금 및 유지 관리 요구 사항 증가

해안, 화학물질, 습기 또는 실내 노출을 올바르게 분류합니다.

좌굴 및 진동

편안함, 기계 작동 및 서비스 가능성에 영향을 미칠 수 있음

버팀대, 강성, 처짐 제한 및 연결 세부 사항 제어


엔드 투 엔드 철강 구조 엔지니어링 프로세스

프런트 엔드 정의 및 타당성

프런트 엔드 단계에서는 비즈니스 요구 사항을 엔지니어링 기준으로 변환합니다. 프로젝트 팀은 건물 용도, 그리드, 공간 높이, 바닥 하중, 지붕 하중, 크레인 하중, 장비 하중, 진동 제한, 확장 전략, 접근 제한 및 허가 경로를 확인해야 합니다. 이러한 항목은 톤수, 부재 선택, 기초 반응, 제작 순서 및 설치 방법에 영향을 미칩니다.

상업적인 가정도 조기에 수정되어야 합니다. 여기에는 목표 완료 날짜, 철강 가격 유효성, 제작 슬롯, 코팅 등급, 화재 등급, 수출 포장, 배송 거리 및 검사 범위가 포함됩니다. 설계 기준 각서는 입찰자에게 동일한 하중 가정, 편향 제한, 부식 등급, 화재 기준 및 코드 기준을 제공합니다.

구조 설계 목표 및 작업흐름

철강 구조 엔지니어링 은 개념 개발이자 부재 크기 조정입니다. 엔지니어는 강도, 안정성, 서비스 용이성, 시공성, 검사 접근, 유지 관리 및 비용의 균형을 유지해야 합니다. 워크플로는 제작 릴리스 전에 표시되어야 합니다.

  • 점유, 건물 용도, 운영 부하 및 성능 기준을 확인합니다.

  • 그리드, 베이 간격, 명확한 높이, 지붕 경사 및 확장 가정을 개발합니다.

  • 기본 프레임과 측면 저항 시스템을 선택합니다.

  • 고정 하중, 고정 하중, 지붕 고정 하중, 바람, 눈, 지진, 크레인, 장비 및 부수 하중을 정의합니다.

  • 구조를 분석하고 예비 멤버 크기 조정을 완료합니다.

  • 보, 기둥, 버팀대, 트러스, 대들보, 베이스 플레이트 및 주요 보조 부재를 설계합니다.

  • 연결을 설계하고 매장 및 현장 실용성을 검증합니다.

  • 운송 제한, 크레인 접근, 설치 순서 및 제작 타당성을 확인하십시오.

  • 승인을 위한 계산, 도면, 사양 및 검사 요구사항을 발행합니다.

로드, 코드 기반 및 설계 방법

부하 정의는 작은 철강 가격 차이보다 예산을 더 많이 변경할 수 있습니다. 사하중에는 강철 자중, 데크, 지붕 시스템, 클래딩, 천장, 내화재 및 고정 장비가 포함됩니다. 활하중에는 점유, 보관, 차량, 유지보수 접근, 이동식 장비 및 크레인이 포함됩니다. 환경 부하에는 바람, 눈, 비, 온도, 노출 및 지진 활동이 포함됩니다.

코드 기반은 입찰 비교 전에 선언되어야 합니다. 관할권에 따라 공통 표준에는 AISC, ASCE/SEI 7, IBC, Eurocode, GB, AWS, RCSC, ASTM 또는 이에 상응하는 현지 표준이 포함됩니다. LRFD가 채택된 ​​경우 설계 저항은 요인 부하 효과를 초과해야 합니다. 하중 조합, 저항 계수, 서비스 가능성 한계 및 특별 검사 규칙은 관리 코드에서 나와야 합니다.

구조 시스템, 구성원 및 연결

보강 프레임은 많은 산업 및 창고 건물에 효율적입니다. 모멘트 프레임은 대각선 버팀대가 허용되지 않는 개방형 레이아웃을 유지합니다. 포털 프레임, 견고한 프레임, 트러스, 합성 빔, 금속 데크 및 하이브리드 시스템은 작업장, 고층 프로젝트 및 장경간 건물에 적합합니다.

핵심 강철 부재에는 인장 부재, 압축 부재, 빔, 빔 기둥, 트러스, 대들보, 도리, 거트, 플랫폼, 계단, 사다리 및 난간이 포함됩니다. 보조 강철은 액세스, MEP 라우팅, 선적 표시 및 현장 인력에 영향을 미치기 때문에 여전히 조정이 필요합니다.

연결은 조기 검토가 필요합니다. 단순 볼트 전단 연결은 일반적으로 설치가 빠릅니다. 모멘트 연결은 굽힘과 전단을 전달하므로 제작 시간, 맞춤 제어 및 검사 단계가 추가됩니다. 현장 용접은 형상 문제를 해결할 수 있지만 날씨 위험, 접근 위험 및 비파괴 테스트 요구 사항을 증가시킬 수도 있습니다.

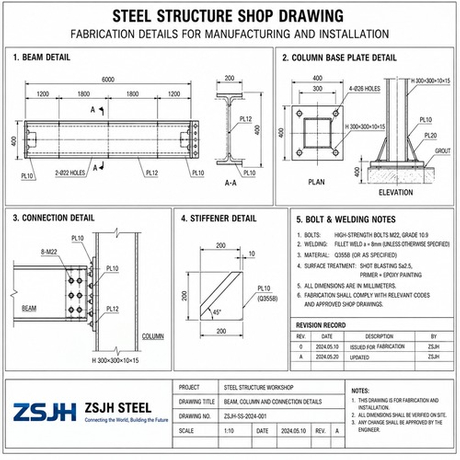

볼트 체결, 용접 및 BIM 조정

  • 일반적인 볼트 범주에는 허용되는 경우 제한된 경량 용도의 A307과 ASTM F3125 등급 A325 및 A490 고강도 볼트가 포함됩니다.

  • 일반적인 설치 점검에는 너트 돌리기, 보정된 렌치, 비틀어 빼기 장력 제어 볼트 및 직접 장력 표시기 와셔가 포함됩니다.

  • 일반적인 용접 프로세스에는 SMAW, FCAW 및 GMAW/MIG가 포함되며 절차 인증 및 현장 조건에 따라 달라집니다.

  • BIM은 기초, 임베드, 앵커 볼트, 클래딩, 지붕 시스템, 크레인, MEP, 계단, 플랫폼 및 방화 장치와 철골을 조화시켜야 합니다.

  • 모델 검토를 통해 충돌, 연결 혼잡, 접근할 수 없는 용접, 코팅 충돌 및 트럭별 배송 순서를 해결해야 합니다.


철강 구조물 공장 역량: 수상 전 검증할 사항

공장 역량이 중요한 이유

숙련된 설계 팀은 취약한 제조 제어를 완전히 상쇄할 수 없습니다. 공장 용량은 리드 타임, 치수 일관성, 코팅 품질, 포장 순서 및 현장 맞춤에 영향을 미칩니다. 내부 프로세스도 위험을 변화시킵니다. 아웃소싱 절단, 드릴링, 아연 도금 또는 페인팅이 가능하지만 책임과 검사 사항을 문서화해야 합니다.

계약자는 작업장이 필요한 부재 크기, 판 두께, 구멍 공차, 용접 요구 사항, 캠버링 요구 사항 및 시험 조립 요구 사항을 처리할 수 있음을 입증해야 합니다. 복잡한 트러스, 무거운 노드, 크레인 빔 및 수출 패키지에는 단순한 기둥과 서까래보다 더 강력한 작업 계획이 필요합니다.

평가할 최소 제작 능력

  • 판 및 단면 절단, 톱질, 드릴링, 펀칭, 베벨링, 피팅, 조립 및 용접.

  • 사전 설정된 편향 제어가 필요한 유압 벤딩 또는 캠버링.

  • 발파, 프라이머 도포, 도장, 내화 코팅 및 선택적 아연 도금 조정.

  • 반복성과 마크 제어를 위한 CNC 장비 및 디지털 생산 추적.

  • 등급, 열 번호, 공장 인증서, 용접 기록 및 코팅 배치에 대한 재료 추적성.

  • 복잡한 형상이나 장거리 배송을 위한 시험 조립 기능.

  • 설치 구역, 리프팅 순서, 트럭 또는 컨테이너 적재와 일치하는 포장 시스템입니다.

일반적인 제작 작업 흐름 및 리드 타임

표준 제조 흐름은 자재 조달 및 공장 인증서 검증으로 시작됩니다. 그런 다음 절단, 구멍 만들기, 피팅, 가용접, 치수 검사, 공장 용접, 교정, 캠버링, 연삭, 필요한 경우 시험 조립, 표면 준비, 코팅, 최종 검사, 마킹, 포장 및 발송을 통해 이동합니다.

많은 건축 프로젝트는 대략 3~8주의 제작 기간 내에 이루어집니다. 실제 기간은 승인 속도, 작업장 활용도, 자동화, 코팅 시스템, 아연 도금 대기열, 무거운 섹션 가용성, 고강도 볼트 조달 및 수출 포장에 따라 달라집니다. 설치 영역별 순서 지정은 총 톤수만으로 계획하는 것보다 더 유용합니다.

수상 전 물어볼 질문

  • 월간 톤수 용량은 얼마이며, 현재 활용도는 얼마입니까?

  • 어떤 프로세스가 사내에 있고 어떤 프로세스가 하청을 받나요?

  • 시설에서 처리할 수 있는 강철 등급, 판 두께 및 부재 크기는 무엇입니까?

  • WPS/PQR 기록, 용접공 자격 및 교정 기록은 어떻게 유지됩니까?

  • 공장에서 공장 인증서, 코팅 기록, 검사 보고서, 배송 목록을 제공할 수 있습니까?

  • 복잡한 어셈블리를 배송 전에 시험적으로 장착할 수 있습니까?

  • 부적합 사항은 어떻게 문서화, 수정 및 종결됩니까?


철강 구조물 건설이 현장에서 실행되는 방법

발기 전 계획

강철이 도착하기 전에 현장 실행이 시작됩니다. 기초와 앵커 볼트는 승인된 공차에 따라 검사되어야 합니다. 계약자는 운반 경로, 하역 방법, 하역 구역, 크레인 선택, 리프트 연구, 제외 구역, 바람 제한, 접근 제어 및 고소 작업 절차를 확인해야 합니다.

부분적으로 세워진 프레임은 아직 최종 측면 강도를 갖추지 못했을 수 있으므로 임시 안정성 계획이 필요합니다. 설치 방법 설명에는 버팀대 순서, 볼트업 요구 사항, 해제 기준, 검사 보류 지점 및 비상 절차가 정의되어야 합니다.

물류 및 설치 방법

방법 일반적인 사용 기획 고민

계층 구축

층별로 진행되는 다층 및 고층 프레임

수직 물류, 접합 위치 및 공차 스태킹

빌보드 스타일의 발기

전체 높이 베이가 순차적으로 확장됨

완성된 구역 뒤의 무역 접근

모듈식 또는 사전 조립된 리프트

크레인 용량이 허용하는 반복 가능한 강철 패키지

리프트 무게, 장비, 임시 버팀대 및 운송 크기

스틱형 발기

제한된 사이트, 가벼운 구성원 또는 소규모 프로젝트

현장 작업 시간이 길어지고 개별 리프트가 많아짐

설치 구역은 크레인 도달 거리, 접근 도로, 적재 공간 및 후속 거래 순서와 일치해야 합니다. 구역별 배송은 첫 번째 배송된 구성원이 설치에 가장 먼저 필요한지 확인하는 데 도움이 됩니다. 적합한 프로젝트에서 구역은 여러 트럭 분량을 나타낼 수 있으며, 프로젝트 규모가 지원하는 경우에는 약 10대 정도의 트럭 분량을 나타낼 수도 있습니다.

현장 체크포인트 및 프로젝트별 문제

현장 점검에는 앵커 볼트 위치, 돌출부, 베이스 플레이트 장착, 기둥 배관, 프레임 정렬, 볼트 설치 기록, 현장 용접 조건, 예열 요구 사항 및 필수 NDT가 포함됩니다. 실제 기둥 배관 벤치마크에는 적용 가능한 표준 및 프로젝트 사양이 허용하는 경우 플러스 또는 마이너스 1인치 또는 높이를 500으로 나눈 수평 편차가 포함될 수 있습니다.

작업장 및 공장 건물은 크레인 활주로 정렬, 프로세스 플랫폼, 지붕 관통부, 환기 장비, 파이프 랙 및 생산 라인 접근에 특별한 주의가 필요합니다. 조립식 시스템은 정확한 기초, 명확한 마크 번호 매기기 및 엄격한 포장에 따라 달라집니다. 고층 작업에는 도시 준비, 방화 순서, 외관 인터페이스, 복합 데크 조정, 바람 제어 및 공공 보호가 추가됩니다.


품질 관리, 규정 준수 및 검사 표준

핵심표준 및 검사 역할

신뢰할 수 있는 계약자는 설계, 자재 공급, 볼트 체결, 용접, 코팅, 설치 및 승인을 관리하는 표준을 식별해야 합니다. 일반적인 참조 자료에는 AISC 360, ASCE/SEI 7, AWS D1.1/D1.1M, 고강도 볼트 접합에 대한 RCSC 요구 사항, ASTM 제품 표준, IBC 특별 검사 조항, OSHA 또는 현지 안전 규칙, 현지 화재 또는 지진 규정이 포함됩니다.

검사 역할은 조기에 지정되어야 합니다. 작업장 검사, 현장 검사, 용접 검사, 볼트 체결 검사, 코팅 검사 및 최종 승인에는 내부 QC 직원, 제3자 검사관, 소유자 대표 또는 권한이 요구하는 특별 검사관이 포함될 수 있습니다. 관련 자격 증명에는 AWS 공인 용접 검사관, ICC 구조용 강철 및 볼트 체결 또는 용접 특수 검사관 자격 증명 또는 이에 상응하는 현지 자격이 포함될 수 있습니다.

매장 및 현장 품질 관리

통제구역 요청할 서류 또는 수표

재료

공장 인증서, 열 번호 추적성, 등급 확인 및 검사 기록 수령

치수 제어

Fit-up 점검, 구멍 크기, 간격, 가장자리 거리, 정렬 및 시험 조립 기록

용접

WPS/PQR 기록, 용접공 자격, 육안 검사 및 지정된 UT, MT, PT 또는 RT 보고서

탈당

볼트인증서, 설치방법, 장력검증, 검사유지점

코팅

표면조도, 청결도, 건조도막두께, 경화, 접착, 수리기록

현장 건립

앵커 측량, 배관 점검, 정렬 기록, 손질 수리, 펀치리스트 마감

화재 방지, 부식 방지 및 위험 신호

최종 가격 책정 및 제작 출시 전에 화재 등급 및 부식 노출을 확인해야 합니다. 팽창성 코팅, 시멘트 내화재, 보드 시스템, 외장, 아연 도금 및 페인트 시스템에는 검사, 수리, 외관 및 호환성 요구 사항이 다릅니다. 프라이머, 탑코트, 아연도금, 방화층을 완전한 시스템으로 점검해야 합니다.

  • 서면 검사 및 테스트 계획, WPS/PQR 기록 또는 검사 매트릭스가 없습니다.

  • 볼트 체결 방법, 용접 검사, 공차 또는 현장 수리에 대한 답변이 모호합니다.

  • 재료 추적성, 보정된 장비 기록 또는 자격을 갖춘 용접공 증거가 없습니다.

  • NDT, 코팅 수리, 방화 조정 또는 특별 검사에 대한 입찰 제외.

  • 피할 수 있는 상점 오류에 대한 사이트 수정에 자주 의존합니다.


철골 구조 건설 비용: TCO 및 ROI 동인

실제로 비용을 발생시키는 요소

총 비용은 강철 등급, 톤수, 섹션 가용성, 시장 가격, 경간 길이, 베이 간격, 공간 높이, 측면 시스템, 연결 밀도, 코팅, 내화성, 제조 복잡성, 운송 제한, 크레인 시간, 안전 제어, 검사 및 무역 인터페이스에 따라 결정됩니다. 지역적 바람, 눈, 지진, 크레인, 장비 및 서비스 가능성 요구 사항은 회원 수와 연결 수요를 실질적으로 변화시킬 수 있습니다.

톤당 최저 가격은 오해의 소지가 있습니다. 낮은 견적에는 세부적인 반복, 설치 보조 장치, 현실적인 현장 용접 허용치, NDT, 특별 검사, 터치업 페인팅, 방화 조정 또는 설치 순서별 포장이 제외될 수 있습니다. 복잡한 노드, 무거운 용접, 어려운 리프트 또는 접근하기 어려운 검사 지점이 필요한 경우 낮은 톤수가 항상 더 저렴한 것은 아닙니다.

소유자에게 중요한 ROI 동인

  • 콘크리트가 무거운 작업보다 설치가 더 빠를 수 있으므로 조기 생산 또는 입주가 가능합니다.

  • 프레임이 가벼워지면 반응이 낮아지는 파운데이션 볼륨이 줄어듭니다.

  • 추가된 베이, 메자닌, 장비 지지대 또는 수정된 개구부를 통한 향후 확장.

  • 생산 라인 변경 또는 건물 재구성 중 중단이 줄어듭니다.

  • 세부 사항 및 물류를 제어할 때 반복 가능한 조립식 프로그램에 대한 현장 노동력이 줄어듭니다.

  • 수명주기 계획이 지원하는 재활용 가능성, 잔존 가치 또는 재사용 가능성.

프로젝트 유형별 비용 상충관계

프로젝트 유형 잠재적 가치 정직하게 가격을 책정하는 데 따른 비용 위험

고층 강철 프레임

더 빠른 설치, 더 가벼운 구조 및 우수한 지진 거동

방화, 연결복잡성, 검사, 도시물류

조립식 산업용 건물

현장 노동력 절감 및 조립 속도 향상

더 높은 사전 조정 및 더 엄격한 기초 공차

작업장

효율적이고 명확한 범위와 향후 생산 유연성

크레인 빔, 프로세스 부하, 환기 관통부 및 플랫폼

공장 건물

운영 유연성 및 확장 가능성

장비 부하, 부식 노출, 내장 품목 및 라인 액세스

하이브리드 철골-콘크리트 시스템

강성, 속도, 내화성 및 비용의 균형 유지

거래와 구조 시스템 간의 인터페이스 관리

입찰 비교 프레임워크

  • 설계 기준, 코드 가정, 하중, 처짐 한계, 화재 등급 및 부식 등급별로 입찰을 정규화합니다.

  • 강종, 코팅, 아연도금, 방화, 금속데크, 전단스터드, 계단, 난간, 크레인빔, 2차강 등을 확인합니다.

  • 자재 에스컬레이션 조건을 제작 인력, 설치 인력, 운송 및 크레인 가격과 분리하세요.

  • 가정, 제외, 대체, 단위 요율 및 변경 순서 규칙을 요청합니다.

  • 설계 승인, 조달, 제작, 선적, 설치 진행, 검사 승인, 인도 등 측정 가능한 단계에 따라 결제를 연결하세요.


구현 위험 및 계약자 후보 목록

주요 구현 위험

기술적 위험에는 불완전한 로딩 데이터, 앵커 볼트 정렬 불량, 연결 충돌, 늦은 화재 전략 결정, 해결되지 않은 진동 문제, 부식 노출 오류 및 제작 후 발견된 MEP 충돌이 포함됩니다. 현장 위험에는 부적절한 크레인 접근, 부실한 배치 계획, 기상 지연, 어려운 현장 용접, 임시 안정성 격차, 검사 누락 등이 포함됩니다.

상업적 위험에는 철강 가격 변동, 제조 슬롯 부족, 허가 지연, 작업장 승인 후 소유주 변경, 코팅 병목 현상, 통관 지연, 대형 운송 제한, RFI를 무시하는 비현실적인 일정, 검사 보류 지점 및 기상 가동 중단 시간이 포함됩니다.

수상 후 위험 완화 및 거버넌스

  • 승인된 설계 기반 각서와 서면 책임 매트릭스가 필요합니다.

  • BIM 충돌 검토, 연결 검토 및 시공 도면 승인 이정표를 설정합니다.

  • 무거운 단면, 맞춤형 플레이트, 볼트, 코팅 및 데크에 대한 조달 등록을 유지합니다.

  • 강철 선적 전에 앵커 볼트 조사를 완료하십시오.

  • 공장 및 현장 검사와 증인이 있는 테스트 계획을 승인합니다.

  • 설치 방법 설명, 리프트 연구, 임시 버팀대 및 안전 계획을 확인합니다.

  • 공유 대시보드를 통해 RFI, 제출물, NCR, 선적, 설치 진행 상황, 검사 및 마감을 추적합니다.

기술, QA, 상업적 평가 기준

최종 후보자 목록 작성은 관련 포트폴리오 증거로 시작되어야 합니다. 계약자는 동일한 건물 유형, 경간 범위, 톤수, 코드 기준, 바람 또는 지진 범주, 부식 노출, 크레인 하중 및 물류 조건에 대한 경험을 보여야 합니다. 계산, 연결 설계, 상세화, BIM 조정 및 코드 친숙도가 제작 및 설치 위험에 직접적인 영향을 미치기 때문에 엔지니어링 깊이가 중요합니다.

공장 능력은 용량 데이터, 장비 목록, 품질 기록, 시험 조립 사례, 코팅 시스템 및 추적성 절차를 통해 검증되어야 합니다. 리프트 연구, 순서 계획, 임시 작업, 공차 제어, 안전 기록 및 검사 조정을 통해 현장 능력을 검증해야 합니다.

상업 검토에서는 범위 완전성, 제외 사항, 지불 일정, 철강 가격 유효성, 에스컬레이션 조항, 보증 조건, 결함 대응 및 인수 후 지원을 테스트해야 합니다. 전체 입찰에는 계산, 시공 도면, 설치 도면, 공장 인증서, WPS/PQR, 용접공 자격, NDT 보고서, 코팅 기록, NCR 폐쇄 및 유지 관리 권장 사항이 포함되어야 합니다.

구매자의 결정 체크리스트

  • 엔지니어링 범위, 코드 기반, 연결 책임, 세부 사항 및 BIM 조정이 정의됩니다.

  • 바람, 눈, 지진, 장비, 크레인, 지붕, 바닥 및 서비스 가능성 요구 사항이 동결되었습니다.

  • 코팅, 아연 도금, 방화, 검사, 가설 작업, 배송, 하역 및 설치 작업이 포함되거나 명확하게 제외됩니다.

  • 기초 공차, 앵커 볼트 요구 사항, 클래딩 인터페이스, MEP 관통 및 지붕 개구부가 조정됩니다.

  • 공장 용량, 제작 리드 타임, 배송 순서 및 마크 번호가 확인됩니다.

  • 톤당 철강 가격만 비교하는 대신 총 설치 비용을 비교합니다.


결론

철골 구조 일반 계약은 속도, 경간 효율성, 내진 성능 및 미래 적응성이 중요할 때 가치를 창출합니다. 프로젝트 소유자는 계약자가 책임 있는 엔지니어링, 추적 가능한 제작, 현실적인 설치 계획 및 표준 기반 검사를 입증할 수 있는 경우에만 진행해야 합니다.

  • 설계 기준, 하중 기준, 코드 가정, 화재 등급 및 부식 등급을 동결합니다.

  • 책임 매트릭스와 명확한 제외 일정이 포함된 정규화된 RFQ를 발행합니다.

  • 공장을 감사하고 샘플 계산, 작업 도면, QA 기록 및 코팅 문서를 검토합니다.

  • 제작 리드타임, 배송 순서, 크레인 계획 및 설치 방법 설명을 검증합니다.

  • 헤드라인 톤수나 톤당 가격이 아닌 위험 조정 설치 가치를 기준으로 보상합니다.


FAQ

Q: 일반 계약 범위에 따른 철골 구조물 건설에는 무엇이 포함됩니까?

A: 일반적으로 설계 조정, 구조 분석 지원, 상세화, 자재 조달, 제작, 물류, 설치, 검사 지원 및 인계 기록이 포함됩니다. 기초, 클래딩, MEP, 방화재, 크레인 또는 아연 도금은 계약에 포함되어 있지 않는 한 별도일 수 있습니다. 서면 책임 매트릭스는 모든 인터페이스를 정의해야 합니다.

Q: 철골 구조 건설은 콘크리트 건설보다 저렴합니까?

답변: 항상 그런 것은 아닙니다. 강철은 더 빠르고 가벼우므로 기초 공사와 현장 노동력을 줄일 수 있습니다. 최종 비용은 범위, 화재 등급, 부식 노출, 현지 가격, 검사 범위 및 설치 복잡성에 따라 달라집니다. 공정한 비교는 총 설치 비용, 일정 가치, 수명 주기 유지 관리 및 향후 확장 유연성입니다.

Q: 철골 구조물 프로젝트는 일반적으로 얼마나 걸리나요?

A: 시기는 설계 승인, 공장 용량, 제조 복잡성, 코팅 범위, 배송 거리 및 설치 방법에 따라 다릅니다. 많은 표준 건물 패키지의 제작은 대략 3~8주 내에 완료될 수 있습니다. 복잡한 구조는 더 오랜 시간이 걸릴 수 있으므로 전체 설계부터 인도까지의 일정이 계획을 제어해야 합니다.

Q: 철강 구조 엔지니어링 계약자는 어떤 표준을 따라야 합니까?

A: 관리 기준은 관할권에 따라 다릅니다. 일반적인 참조에는 AISC, ASCE/SEI 7, AWS D1.1, RCSC, ASTM, IBC, OSHA 및 지역 건물, 화재, 지진, 코팅 및 안전 코드가 포함됩니다. 입찰자는 설계, 용접, 볼트 체결, 설치, 검사 및 승인에 적용되는 표준을 명시해야 합니다.

Q: 철골 구조 공장과 철골 작업장 프로젝트의 차이점은 무엇입니까?

A: 철구조물공장은 철부재를 생산하는 제조시설을 의미할 수 있습니다. 철강 구조물 작업장은 일반적으로 제조, 수리, 조립 또는 생산을 위한 최종 용도의 산업 건물을 의미합니다. 계약업체 평가에서는 공장 제작 능력과 완성된 작업장 건물에 대한 프로젝트 경험을 모두 확인해야 합니다.

Q: 조립식 강철 구조물은 언제 가장 좋은 선택입니까?

A: 일반적으로 속도, 반복성, 현장 노동력 절감이 우선시되는 경우에 가장 좋습니다. 이는 표준화된 베이, 창고, 작업장, 물류 센터 및 확장 프로그램에 적합합니다. 또한 정확한 기초, 조정된 작업장 도면, 엄격한 마크 번호 매기기, 설치 영역에 맞는 배송 순서가 필요합니다.

Q: 초고층 철골공사의 가장 큰 리스크는 무엇인가요?

A: 주요 위험에는 연결 복잡성, 공차 축적, 방화 조정, 도시 준비, 크레인 계획, 임시 안정성 및 공공 보호가 포함됩니다. 현장 설치가 가속화되기 전에 BIM 조정, 공장 품질 관리, 특별 검사, 리프트 계획 및 다중 거래 순서 지정이 완료되면 관리가 가능합니다.
